产品
行业

铜陵百万机组电厂工程高压加热器吊装就位

2016-03-31    来源:北极星电力网
0
[ 导读 ]:3月29日上午9时50分,中国能建安徽电建一公司承建的皖能铜陵发电公司六期扩建第二台1×1000MW机组工程高压加热器开始吊装,标志着该工程

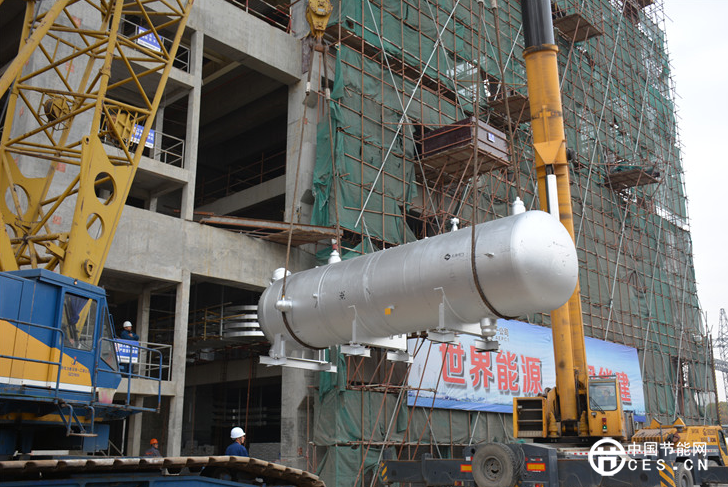

3月29日上午9时50分,中国能建安徽电建一公司承建的皖能铜陵发电公司六期扩建第二台1×1000MW机组工程高压加热器开始吊装,标志着该工程主厂房内设备安装驶入快车道。至目前,主场房内的6台高压加热器已全部就位。

本次吊装的2台高压加热器总重达185.18吨,其中1A、1B高加重分别为95.8吨和89.38吨,长宽高分别为9.2米、2.655米、2.86米,均通过250T汽车吊和7250履带吊双机抬吊到达汽机房25米层后,再使用5T卷扬机与重物移位器配合托运至指定位置。吊装前,安徽电建一公司铜陵项目技术员结合现场实际,编制了科学的吊装方案,并对作业人员进行了详细安全技术交底。过程中业主、总包和监理等方管理人员对吊装作业全程监督指导,有效保证了吊装一次成优。

据了解, 该工程可充分利用电厂存量土地及已建成的第一台百万机组的公用设施,具有投资省、建设周期短等优势,建成投产后年发电量达55亿千瓦时,将会增强安徽省皖南地区电力供应能力,优化电源结构,提高能源利用效率,提高电力运行安全可靠性,充分发挥高参数、大容量、低能耗、清洁能源机组的显著优势,为节能减排做出新贡献。


关键词: 高压 工程 百万
0

[ 新闻搜索 ]  [ 加入收藏 ]  [ 告诉好友 ]  [ 打印本文 ]  [ 违规举报 ]  [ 关闭窗口 ]

0相关评论

相关文章

  • 精彩推荐
  • 中国节能网
  • 中国节能网
  • 中国节能网
  • 中国节能网
  • 中国节能网
网站首页  |  关于我们  |  我们宗旨  |  我们使命  |  我们愿景  |  组织机构  |  领导机构  |  专家机构  |  管理团队  |  机构分布  |  联系方式  |  网站地图  |  排名推广  |  广告服务  |  积分换礼  |  网站留言  |  RSS订阅  |  违规举报  |  京ICP备050212号-1
